Когда теплый пол монтируют в стяжку, внимание почти автоматически смещается к кабелю: какой длины секция, какой шаг укладки, где поставить терморегулятор, как вывести датчик. Но большая часть проблем такого пола закладывается еще раньше, когда кабель даже не распакован. Неровное или слабое основание, мусор, трещины, непродуманная высота будущего пола, случайная линия мебели или забытая гидроизоляция могут превратить нормальную нагревательную систему в неудобный и дорогой ремонт.
Поэтому теплый пол в стяжку стоит начинать не с раскладки кабеля, а с приемки основания. Это отдельный строительный этап, после которого должно быть понятно: пол прочный, геометрия контролируется, будущая высота рассчитана, стационарные зоны нанесены на план, место датчика и регулятора предусмотрено, а выбранная кабельная секция соответствует именно этой конструкции.
На актуальной карточке нагревательной секции Caleo | Калео Cable 18 производитель указывает монтаж в стяжку толщиной 2-5 см и применение в помещениях сложной конфигурации. Но эти данные относятся к конкретной линейке и не означают, что любую кабельную систему можно укладывать по той же схеме. Для монтажа всегда проверяют карточку и инструкцию конкретного продукта.

Ошибка проекта начинается с фразы «основание вроде нормальное»
Черновой пол редко выглядит идеально. В новостройке могут быть наплывы раствора, локальные раковины, перепады по высоте. Во вторичном жилье после демонтажа старого покрытия обнаруживаются трещины, слабые участки, остатки клея, пыль, старые выравнивающие составы.
Проблема в том, что кабельная система сама по себе ничего из этого не исправляет.
Если основание подвижное или непрочное, будущая стяжка работает на плохой базе. Если есть острые выступы, они усложняют монтаж и могут мешать корректной фиксации. Если по комнате гуляет уровень, итоговая толщина слоя становится непредсказуемой.
Поэтому первое решение до покупки кабеля звучит скучно: основание нужно обследовать.

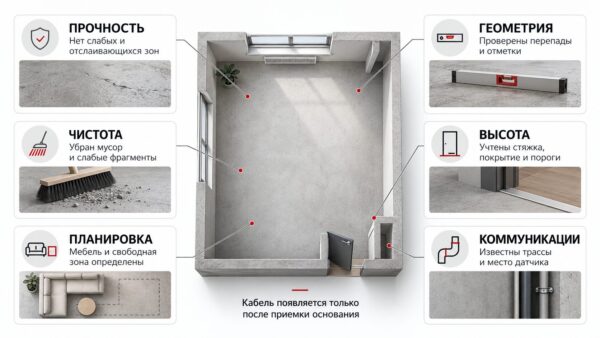

Что проверить до того, как в комнату принесут кабель
Минимальный список состоит из шести пунктов.
Прочность. Основание не должно осыпаться, крошиться или иметь участки, которые легко отслаиваются.
Ровность. Нужно понимать фактические перепады по помещению, а не оценивать их на глаз.
Чистота. Пыль, песок, строительный мусор, остатки клея и слабые фрагменты удаляют до следующего этапа.
Трещины и швы. Их нельзя автоматически залить новой стяжкой и надеяться, что проблема исчезла. Нужно понять происхождение дефекта и подготовить основание по технологии ремонтного состава.
Высота. Еще до монтажа должно быть ясно, на какой отметке окажется чистовой пол.
Сухость и готовность к следующему слою. Конкретные требования зависят от материалов будущей конструкции и применяемых составов.
Это не универсальная инструкция по ремонту бетона. Это контрольный список, который не позволяет кабельному теплому полу стать первым слоем, о котором вспомнили после демонтажа старого покрытия.
Сначала лазер или уровень, потом схема кабеля
Одна из самых частых ошибок — рисовать раскладку кабеля на плане помещения, не проверив реальную геометрию основания.
На бумаге комната идеально прямоугольная. На объекте одна сторона может быть выше другой, возле двери есть локальный наплыв, а в дальнем углу пол просаживается. Если новая стяжка должна вывести все помещение в один уровень, ее толщина по площади будет различаться.
Поэтому перед раскладкой полезно снять высотные отметки.
Не обязательно делать сложную исполнительную съемку. Но нужно понимать:
- где самая высокая точка;
- где самая низкая;
- какой уровень чистого пола требуется;
- сколько места остается на всю конструкцию;
- не конфликтует ли будущий пол с дверями и соседними комнатами.
Когда эти данные есть, монтаж перестает быть угадыванием.
Почему высота пола считается до покупки секции
Кабельный теплый пол нельзя рассматривать отдельно от стяжки и финишного покрытия.
В комнате есть ограниченная высота от существующего основания до проектной отметки пола. В эту высоту должны поместиться все предусмотренные слои.
Если после монтажа выясняется, что пол оказался выше соседнего коридора, начинаются компромиссы: высокий порог, переделка двери, изменение слоя покрытия, локальное уменьшение толщины там, где этого делать нельзя.
Поэтому до кабеля нужно знать не только площадь помещения, но и вертикальный запас.
Для Caleo | Калео Cable 18 официальный сайт указывает монтаж в стяжку толщиной 2-5 см. Это конкретное подтвержденное условие этой линейки. Его нельзя переносить на другую секцию без проверки ее инструкции.
Основание и стяжка — не одно и то же
В бытовом разговоре эти слова часто смешивают.
Основание — это то, на чем будет формироваться следующая конструкция. Стяжка — отдельный слой, который создают уже по проекту.
Если основание плохое, новая стяжка не превращает его автоматически в хорошее.
Слабая поверхность, загрязнение или неподготовленные трещины остаются под новым слоем и могут влиять на его работу.
Поэтому фраза «все равно зальем стяжкой» не должна закрывать вопрос подготовки.
Когда старую стяжку оставляют, а когда вопрос нужно решать отдельно
Если в квартире уже есть существующая стяжка, не обязательно демонтировать ее только ради теплого пола.
Но ее нужно оценить.
Стоит проверить:
- нет ли отслоений;
- нет ли участков с глухим звуком при простукивании;
- не крошится ли поверхность;
- нет ли заметных трещин;
- позволяет ли существующий уровень собрать новую конструкцию;
- нет ли критических перепадов.
Если основание вызывает сомнения, решение о ремонте или демонтаже должно приниматься до монтажа кабеля.
Теплый пол не должен становиться способом «закрыть» сомнительную конструкцию.
Гидроизоляцию нельзя добавлять в проект в последний момент
В ванной, санузле, кухне или другом помещении может быть предусмотрена гидроизоляция. И вот здесь важно не рисовать универсальный порядок слоев по памяти.
В официальной инструкции кабельных секций Caleo | Калео есть отдельные условия для случая, когда кабель располагается относительно гидроизоляционного слоя. Если нагревательный кабель укладывают над гидроизоляцией, инструкция предусматривает разделительную стяжку или металлическую сетку. Если гидроизоляционный слой находится выше кабеля, кабель предварительно закрывают стяжкой.
Это именно тот случай, когда одна строка проекта меняет всю последовательность работ.
Поэтому гидроизоляцию определяют до раскладки кабеля, а не после того, как электрик уже закончил.
План мебели нужен даже при кабеле в стяжке
Есть опасная мысль: если кабель скрыт глубоко в стяжке, мебель уже не важна.
Это не так.
Конкретная система имеет требования к теплоотводу и зоне размещения. Для резистивного кабеля Caleo | Калео официальный сайт отдельно предупреждает, что при плохом теплоотводе увеличивается вероятность перегрева и выхода из строя.
Поэтому до монтажа на план наносят стационарные объекты:
- встроенные шкафы;
- кухонный гарнитур;
- ванну или душевое основание;
- сантехнические конструкции;
- крупную мебель, которая точно не будет перемещаться;
- технологические зоны, где нагрев не предусмотрен проектом.
Только после этого становится видна реальная площадь раскладки.
Не вся свободная площадь должна быть заполнена кабелем
Частая ошибка обратная: раз уж стяжка делается, хочется максимально заполнить кабелем все пространство.
Но площадь нагрева определяется задачей, инструкцией конкретной системы и проектом помещения.
Если теплый пол нужен только для комфортной поверхности, не обязательно превращать всю доступную площадь в максимальную нагревательную зону.
Если система должна участвовать в основном отоплении, уже нужен расчет теплопотерь.
То есть свободное место на полу — это возможность для раскладки, а не обязательство заполнить его кабелем.
Сначала схема, потом бухта
На Ambitix уже есть материал о том, почему монтажник в некоторых проектах выбирает готовый нагревательный мат вместо ручной раскладки кабеля. Для CALEO-116 интересен обратный сценарий: кабельная секция нужна именно там, где полезна гибкая раскладка по сложной геометрии.
Но эта гибкость работает только при наличии схемы.
До монтажа нужно знать:
- границы зоны нагрева;
- положение мебели;
- место терморегулятора;
- трассу холодного конца;
- положение датчика;
- участки, где кабель не должен проходить;
- конкретный шаг укладки, рассчитанный для выбранной секции и задачи.
Кабель не должен раскладываться «по ощущениям», пока не закончится бухта.
Резистивную секцию нельзя подгонять обрезкой
Это критический момент.
Caleo | Калео Cable 18 — резистивная нагревательная секция. На официальном сайте производитель прямо указывает: резистивные кабели нельзя резать.
Поэтому длина секции выбирается до монтажа.
Если после раскладки осталось слишком много кабеля, нельзя решить проблему ножницами или укладкой витков плотнее без расчета. Если кабеля не хватает, нельзя растянуть схему произвольным увеличением шага.
Именно поэтому основание, площадь и план помещения должны быть известны до покупки.
Следующая тема матрицы CALEO-117 как раз посвящена этому ограничению отдельно, поэтому здесь достаточно зафиксировать практический вывод: длину секции подбирают под проект, а не проект под уже купленную случайную бухту.
Шаг укладки — не декоративная сетка на полу
Для линейки Caleo | Калео Cable 18 производитель указывает, что удельная мощность на площадь зависит от шага укладки витков.
Из этого следует важный практический вывод: шаг влияет на работу системы и не может назначаться только по принципу «чтобы красиво заполнило комнату».
До монтажа нужен расчет по конкретной секции и требуемой площади.
Если помещение неправильной формы, полезно сначала сделать бумажный или цифровой план раскладки, а не корректировать шаг уже на полу.
Особенно это важно возле ниш, колонн, кухонных шкафов и дверных проемов.
Чем лучше размечать основание
На черновом полу не нужен дизайнерский чертеж.
Достаточно понятной разметки, которую не потеряют во время работ.
Обычно полезно отметить:
- контур нагреваемой зоны;
- стационарную мебель;
- место датчика;
- путь к терморегулятору;
- положение соединительной части секции;
- зоны прохода коммуникаций;
- контрольные линии раскладки.
Разметка должна быть видна во время фиксации кабеля и не противоречить инструкции системы.
Если одновременно работают несколько бригад, план лучше продублировать на бумаге или в цифровом виде.
Датчик пола проектируют до стяжки, а не после
Когда кабель уже разложен, монтажники иногда вспоминают про датчик как про дополнительный провод, который нужно куда-то поставить.
Это плохая последовательность.
В официальной инструкции Caleo | Калео применение терморегулятора для ограничения или поддержания заданной температуры пола является обязательным условием использования системы.
Значит, управление является частью проекта с самого начала.
До укладки кабеля нужно понимать:
- где будет установлен терморегулятор;
- как пройдет трасса датчика;
- где датчик окажется относительно нагревательных витков;
- как выполнено его размещение по инструкции;
- предусмотрена ли возможность обслуживания.
После заливки стяжки изменить это без разрушения конструкции намного сложнее.
Электрическую часть нельзя оставлять отделочникам «на потом»
Стяжку обычно делает одна бригада, электрику — другая, финишное покрытие — третья.
Если роли не распределены заранее, появляется опасный разрыв ответственности.
Отделочник считает, что электрик потом разберется с проводами. Электрик приходит, когда часть трасс уже закрыта. Стяжечники начинают работу, не понимая, где должен выйти датчик.
До начала монтажа кабеля должно быть понятно:
- кто отвечает за подключение;
- где проходит питание;
- где будет терморегулятор;
- какая линия выделена под систему;
- кто выполняет контрольные измерения;
- кто дает разрешение на заливку.
Если электрическая часть вызывает сомнения, ее должен выполнять квалифицированный специалист.
Основание перед кабелем должно быть чистым не «визуально», а реально
Пыль часто недооценивают.
После штробления, демонтажа и выравнивания на полу остается мелкий строительный мусор, который на фотографии почти не виден. Но он мешает нормальной работе последующих строительных материалов и фиксации элементов.
Поэтому перед разметкой и монтажом кабеля основание убирают тщательно.
Особое внимание:
- углам;
- штробам;
- зонам возле стен;
- местам старых креплений;
- остаткам раствора;
- выступающим частицам.
Нельзя укладывать кабель на строительный мусор только потому, что сверху все равно будет стяжка.
Грунтование — не универсальная команда «всегда грунтовать»
В ремонте есть привычка превращать полезные операции в универсальные правила.
Грунтовка может быть необходимой частью подготовки основания под конкретную стяжку или ремонтный состав. Но выбор материала, количество слоев и технология нанесения определяются системой материалов, а не статьей о теплом поле.
Поэтому корректная логика такая:
- определяют тип основания;
- выбирают систему стяжки или выравнивания;
- выполняют подготовку по инструкции производителя этих материалов;
- только затем переходят к кабельной системе.
Не нужно приписывать Caleo | Калео требования, которые на самом деле относятся к строительной смеси другого производителя.
Почему стены тоже участвуют в подготовке пола
Перед кабелем стоит проверить не только горизонтальную плоскость.
По периметру уже должны быть понятны:
- будущая отметка пола;
- дверные проемы;
- высота порогов;
- места выхода труб;
- нижняя граница встроенной мебели;
- положение терморегулятора;
- возможные деформационные или технологические швы конструкции.
Это особенно важно в небольшой российской квартире, где каждые 10-20 мм высоты могут влиять на дверь или переход в соседнее помещение.
Хорошо подготовленное основание — это не просто ровный бетон. Это основание, которое уже связано с геометрией всей комнаты.
Новостройка: что проверить на бетонной плите
В новостройке без отделки пол выглядит почти идеальным полем для кабельной системы. Но именно здесь легко пропустить строительные дефекты.
Нужно проверить:
- локальные наплывы;
- трещины;
- отверстия и технологические проходы;
- остатки раствора;
- перепады по комнате;
- примыкания к стенам;
- отметку относительно коридора и санузла;
- фактическую высоту дверного проема.
После этого уже решают, какая подготовительная стяжка нужна до кабеля или как будет строиться вся конструкция.
Нельзя рисовать схему секции только по плану застройщика.
Вторичка: после демонтажа сюрпризов больше
В старой квартире после снятия плитки или старой стяжки могут обнаружиться участки разных материалов, заделанные штробы, трещины, старые трубы и локальные ремонты.
Здесь особенно опасно торопиться.
Если основание неоднородное, нужно сначала привести его к состоянию, которое допускает последующую конструкцию.
Кабель не должен перекрывать нерешенную строительную проблему.
Это тот случай, когда дополнительный день на подготовку дешевле вскрытия нового пола через несколько месяцев.
Кухня: основание проверяют после расстановки гарнитура на плане
В кухне геометрия нагрева зависит от мебели сильнее, чем кажется.
До монтажа уже должен существовать хотя бы рабочий план гарнитура:
- линия нижних шкафов;
- высокий пенал;
- холодильник;
- остров, если он стационарный;
- сантехнические выводы;
- технические ниши.
Иначе кабель раскладывают по свободной комнате, а потом выясняется, что часть зоны попала под стационарные конструкции.
Проект теплого пола не должен опережать проект мебели.
Ванная: сначала гидроизоляция и отметки
В ванной основная сложность не в маленькой площади.
Здесь одновременно встречаются:
- гидроизоляция;
- уклоны или отдельные мокрые зоны;
- сантехника;
- плитка;
- порог;
- коммуникации;
- ограниченное место для датчика и регулятора.
Поэтому ванная требует особенно четкой последовательности слоев.
Нельзя взять схему из кухни и просто уменьшить ее по размеру.
Взаимное положение кабеля, стяжки и гидроизоляции должно соответствовать инструкции конкретной системы и проекту гидроизоляции.
Не забывайте про трубы и скрытые коммуникации
Перед монтажом нужно понимать, что уже находится в полу.
Это могут быть:
- трубы;
- электрические трассы;
- слаботочные линии;
- закладные;
- элементы крепления перегородок;
- другие инженерные коммуникации.
План теплого пола должен учитывать существующую инфраструктуру.
Если точная трасса неизвестна, нельзя бурить и крепить элементы вслепую.
Документация объекта и фотографии предыдущих этапов ремонта здесь могут быть важнее любого общего совета.
Контроль перед раскладкой кабеля
Есть полезная точка остановки: помещение готово, но кабель еще не разложен.
В этот момент нужно проверить все заново.
Основание
- прочное;
- очищено;
- дефекты устранены по принятой технологии;
- геометрия понятна.
Высота
- известна отметка чистового пола;
- учтена толщина будущей стяжки;
- понятны двери и переходы в соседние помещения.
Планировка
- мебель нанесена;
- свободная зона определена;
- сантехника и коммуникации учтены.
Система
- выбрана точная кабельная секция;
- длина соответствует проекту;
- шаг рассчитан;
- инструкция открыта на объекте.
Управление
- место терморегулятора известно;
- датчик запроектирован;
- электрическая линия подготовлена или согласована.
Только после этой проверки начинается фактическая раскладка.
Контроль перед заливкой стяжки
Вторая критическая точка наступает уже после монтажа секции, но до того, как она исчезнет в бетоне.
На Ambitix в материале о самостоятельном монтаже теплого пола правильно подмечена главная практическая вещь: нагревательный элемент нужно проверять до закрытия отделочными или строительными слоями.
Перед стяжкой должны быть подтверждены:
- соответствие раскладки проекту;
- отсутствие видимых повреждений;
- корректность положения датчика;
- электрические проверки по инструкции;
- сохранение требуемой геометрии;
- фотографии всей зоны;
- фиксация модели и секции в документах.
После этого кабель можно закрывать предусмотренной конструкцией.
Фотографии перед стяжкой — обязательная привычка, даже если это не норматив
Через год никто не вспомнит, где проходит конкретный виток.
Поэтому перед заливкой полезно сделать серию фото сверху и с привязкой к стенам.
Особенно важны:
- проходы возле дверей;
- границы мебели;
- положение датчика;
- соединительные участки;
- места поворотов;
- технологические отступы.
Это не заменяет официальную схему, но помогает при будущем ремонте, сверлении или перепланировке.
Стяжка должна быть частью проекта, а не просто «бетон сверху»
После монтажа кабеля начинается отдельная строительная операция.
Состав смеси, технология приготовления, толщина, условия укладки, уход и срок набора прочности определяются выбранной системой материалов и инструкцией теплого пола.
Нельзя в статье назначать универсальный рецепт смеси или срок запуска для всех объектов.
Особенно нельзя включать нагрев сразу, чтобы «быстрее высохло».
Первый запуск выполняют только после выполнения условий конкретной строительной технологии и инструкции системы.
Почему кабель нельзя использовать для ускоренной сушки
Идея кажется логичной: внутри стяжки уже есть нагреватель, значит можно включить его и ускорить процесс.
Но теплый пол не является строительным феном.
Преждевременный нагрев может нарушать нормальный режим твердения строительных материалов. Конкретный срок первого запуска зависит от примененной конструкции и инструкции.
Поэтому дата заливки должна быть записана, а запуск запланирован заранее.
Не по ощущению «вроде уже сухо».
Схема объекта должна остаться у владельца
После ремонта кабель исчезает навсегда под финишным покрытием.
Владельцу нужно сохранить:
- модель системы;
- длину секции;
- план раскладки;
- фотографии;
- положение датчика;
- место соединений;
- инструкцию;
- дату монтажа;
- данные терморегулятора.
Такой архив особенно важен при следующем ремонте.
Если через пять лет нужно закрепить перегородку или изменить сантехнику, схема скрытых зон резко снижает риск случайного повреждения.

Чем CALEO-116 отличается от обычной инструкции монтажа
Здесь намеренно нет пошаговой команды «закрепите кабель так, подключите провод сюда, залейте смесью вот так».
Причина простая: технические детали зависят от конкретной модели, строительной конструкции и объекта.
Задача этой статьи другая — не дать владельцу или монтажнику перейти к кабелю слишком рано.
Основание должно пройти приемку до раскладки.
Именно здесь решаются:
- высота;
- геометрия;
- прочность;
- гидроизоляция;
- мебель;
- коммуникации;
- датчик;
- электрика;
- длина секции.
После этого официальный монтажный документ конкретной модели становится рабочей инструкцией, а не попыткой исправить уже принятые наугад решения.
Теплый пол в стяжку начинается с пола, на котором еще нет теплого пола
Это главный парадокс кабельной системы.
Самый важный этап происходит до появления кабеля.
Если основание ровное только «на глаз», будущая высота не посчитана, мебель еще не нарисована, гидроизоляция не определена, а длина секции выбрана по акции в магазине, монтаж уже стартует с лишнего риска.
Правильный теплый пол в стяжку начинается с подготовленного основания и законченного плана.
Сначала строительная геометрия.
Потом свободная площадь.
Потом конкретная секция.
Потом датчик и электрика.
И лишь затем раскладка кабеля.
Такой порядок не делает ремонт медленнее. Он переносит решения на тот этап, где исправление еще стоит дешево.
